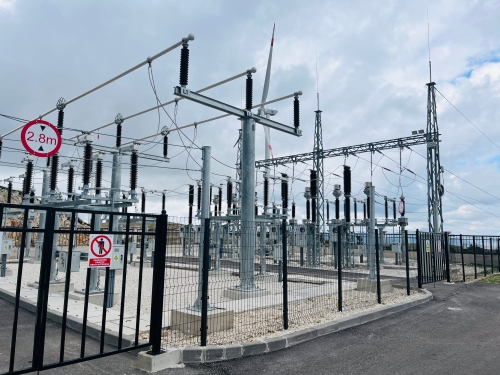

2024年9月27日,波黑伊沃維克風電項目場內升壓站倒送電一次成功,全站系統受電正常、試驗參數合格、設備運行平穩。伊沃維克項目并網發電進入倒計時。
在獲頒并網批復后,伊沃維克項目團隊展開集中會戰,確保倒送電一次成功。積極與波黑國家電網和獨立調度機構溝通聯絡,協調輸電線路斷電周期;聯同設備廠家組織倒送電安全技術交底會,安排設備廠家和保護設備調試人員全過程跟蹤,排查設備狀態。倒送電過程中,現場人員嚴格執行操作指令,密切監控設備運行狀態,有序開展一二次設備各項試驗,及時響應并反饋調度機構操作命令,有條不紊的完成倒送電相關檢查及操作任務。
通過各方共同努力,9月25日至27日,伊沃維克項目按照調度批復程序,依次完成了對110千伏送出線路、升壓站管母線、主變壓器、35千伏開關柜及站用變等所有電氣設備的送電工作和相關試驗,圓滿實現升壓站倒送電任務,向并網發電邁出堅實一步。
伊沃維克風電項目是中國企業在波黑投資建設的首個風電項目,被列入國家主席習近平見簽的中國-中東歐國家領導人峰會成果清單,獲評波黑政府授予的“最佳外國投資者獎”。項目于2022年7月開工建設,2024年7月通過波黑國家電網公司技術驗收,8月通過波黑聯邦政府投產前驗收。(趙成)
